一、工程概况

集大原铁路站前三标起讫里程DK59+500~DK109+110.39,正线长度49.605公里。主要包括特大桥43.875km/2座,其中东榆林村跨朔山铁路特大桥27151延米,南榆林特大桥16724延米。区间路基 1.9km/3段;站场路基1.6km/2段,分别为山阴南站朔州东站。框架桥1座、涵洞9座、旅客地道3座。铺轨305.79公里。

主要工程数量:桥梁桩基11539根,承台1350个,墩台1350个、连续梁4联;土石方83.7万方,CFG桩53.6万延米、水泥土挤密桩15.8万延米;预制梁场2座,预制架设箱梁1336孔。

总投资额28.9989亿元。

合同建设总工期:54个月,计划于2021年10月30日开工,2026年4月29日具备开通条件。

二、项目进展

1.人员到场情况

截止3月28日,项目部共计到场人员929人,其中管理人员273人,作业人员656人。

2.机械设备到场情况

搬梁机、龙门吊、旋挖钻机、CFG钻机、平地机等大型机械进场83台,其他设备进场134台套。

3.物资储备工作

目前各型号钢筋储备5100吨,储存碎石60000吨、砂67600吨。承台模板已进场24套,墩台模板已进场2套,其余正在加工生产。

4.项目进展情况

(1)路基地基处理工艺性试验正在开展;

(2)桥梁桩基工艺性试验完成;

(3)山阴梁场完成85%,朔州南梁场建设完成;

(4)1#、2#、3#、4#、朔州南梁场拌和站验收通过;

(5)1#、2#钢筋厂验收通过,已投产;

(6)1#预制构件厂完成70%;2#预制构件厂完成80%;

(7)山阴南填料集中加工站验收通过,材料厂建设完成1处;

(8)中心试验室已投入使用;朔州南梁场试验室验收通过;

(9)施工便道填筑完成 13km;临时电力干线架设完成 12km。

三.下步工作重点

(1)4月上旬所有临建厂站验收完成。

(2)为确保节点工期,优先解决管段内先期开工重点工号、架梁通道的红线进地及管线迁改工作。

(3)积极跟进红线用地,电力、通信、管线改迁进度,合理安排施组。

(4)重点关注山阴南站、朔州东站的旅客地道,朔州站增加一台一线等工程批复进展,避免影响铺架工期。

四.临时工程建设照片

项目进展情况怎么写简短,项目进展情况怎么写简短范文?

1号拌和站

项目进展情况怎么写简短,项目进展情况怎么写简短范文?

2号拌和站

项目进展情况怎么写简短,项目进展情况怎么写简短范文?

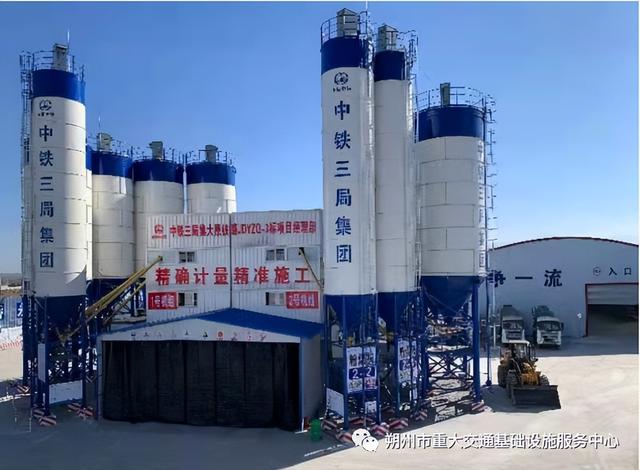

3号拌和站

项目进展情况怎么写简短,项目进展情况怎么写简短范文?

4号拌和站

项目进展情况怎么写简短,项目进展情况怎么写简短范文?

1号钢筋厂

项目进展情况怎么写简短,项目进展情况怎么写简短范文?

2号钢筋厂

项目进展情况怎么写简短,项目进展情况怎么写简短范文?

山阴南站集料拌和站

项目进展情况怎么写简短,项目进展情况怎么写简短范文?

1号预制构件厂

项目进展情况怎么写简短,项目进展情况怎么写简短范文?

山阴梁场

项目进展情况怎么写简短,项目进展情况怎么写简短范文?

朔州南梁场

本文内容由互联网用户自发贡献,该文观点仅代表作者本人。本站仅提供信息存储空间服务,不拥有所有权,不承担相关法律责任。如发现本站有涉嫌抄袭侵权/违法违规的内容, 请发送邮件至 sumchina520@foxmail.com 举报,一经查实,本站将立刻删除。
如若转载,请注明出处:https://www.summeng.com/25930.html
